从EBOM到MBOM:三品PLM系统如何让设计数据真正用于生产
发布时间:2026-09-20 点击:3次
项目投产前,工艺工程师打开研发传来的BOM清单,逐级展开查阅,眉头紧锁:这个零件究竟在哪个工序装配?那个装配体属于外购还是自制?更关键的是,翻遍清单也未找到包装材料。往往等到产品完工待发货时,才发现纸箱、内衬、说明书等均未纳入计划。这并非某个人的工作失误,而是许多制造企业反复出现的协同断层。研发部门表示BOM早已提交,生产部门则认为该清单无法直接指导生产。
问题根源不在于人员,而在于研发BOM与生产BOM之间缺乏有效的转化与衔接机制;这两者并非割裂的独立表格,而是同一份产品数据在设计与制造两个阶段的不同形态,必须经过受控转换,方能用于生产。
EBOM与MBOM:同一产品的两种BOM视图
要理解"为什么用不了",先要厘清一个关键认知:MBOM并不是凭空产生的另一张表,而是由EBOM经过结构化转换而来的制造视图。两者共享同一产品设计源头,但服务于不同阶段。
EBOM(工程BOM) 由设计工程师基于SolidWorks、Creo等CAD系统产生,按CAD装配树结构组织,包含零部件编号、数量、材料、版本。它反映的是"产品怎么设计的",回答"产品由哪些零件组成、零件之间的装配关系是什么"。EBOM存在PLM/PDM系统中,维护人是设计工程师,层级跟着装配关系走。
MBOM(制造BOM) 由工艺或生产工程部门负责,将EBOM转化为适合实际制造的物料清单。它不仅包含零件信息,还加入了工序顺序、装配工位分配及工装夹具需求等生产细节。MBOM强调可行性与经济性,是实现高效生产的关键。
两者的核心差异可概括为:EBOM描述"产品在设计上由哪些部分组成",MBOM描述"产品在车间里如何逐步制造"。这是两种完全不同的组织逻辑——EBOM按功能模块划分,MBOM按装配工位和工序划分。
|
维度 |
EBOM |
MBOM |
|
视角 |
产品设计 |
产品制造 |
|
组织方式 |
CAD层次结构组织,包括设计零件、装配体和子装配体 |
为生产而组织,包括实物部件、消耗品和包装 |
|
支持系统 |
CAD / PLM |
ERP / MES |
|
包含内容 |
设计零部件、原材料 |
在EBOM基础上增补辅料、包装、工装夹具 |
|
制造属性 |
设计规范准确性 |
生产准备、成本效率和材料规划准确性 |
它不是BOM错了,而是EBOM与MBOM在组织逻辑上存在结构性差异,未经转换直接用于制造执行,必然导致混乱。正如行业内的形象比喻:
把EBOM直接丢给MES,就如同把一张建筑效果图丢给施工队,却不给施工图纸和工序安排,其结果必然是生产现场的混乱与猜测。

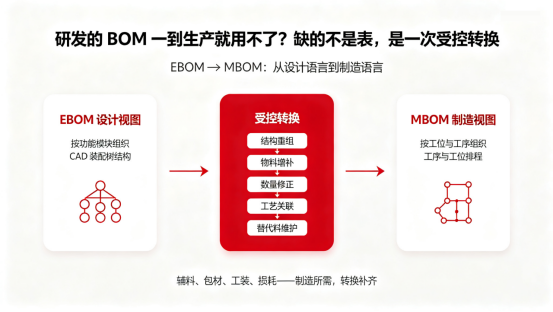

从EBOM到MBOM,必须完成结构化转换
第一:结构重组
打破EBOM按功能模块划分的层级,按实际制造顺序重新组织。设计上的一个组件,在制造中可能对应一个装配工序,也可能需要拆解为多个可采购、可生产的物料;反之,多个设计零件也可能合并为一个制造中间体。同一颗螺钉,在EBOM中归属于某个部件,在MBOM中可能出现于两个不同的装配工序,其用量也需重新计算。同时,设计端出于绘图便利创建的虚拟件,在制造端需进行打散或标记处理。
第二:物料增补
EBOM仅包含设计实体零件,转换时必须增补制造专属物料:辅料(胶水、润滑油、焊丝、防锈剂等)、包装材料(纸箱、托盘、说明书、标签)、工装夹具,以及制造过程所需的消耗品。每种增补物料均需设定实际消耗数量与损耗率。
第三:数量修正
EBOM用的是设计理论数量,MBOM必须根据工艺水平添加合理损耗。如电子料贴片损耗、钣金件切割损耗、装配与工序报废余量。三项因子叠加,才是真实的采购数量。
第四:工艺关联
为每个物料匹配加工或装配工序、工位与投料顺序,形成工艺路线;补充自制/外购属性、替代料、统一生产物料编码,以及工时定额等制造属性。这些均为EBOM中所缺失、而MBOM必须具备的信息。
第五:替代料维护
添加经认证的供应商替代料、通用料,定义替代优先级与生效条件,提升生产物料的灵活性。

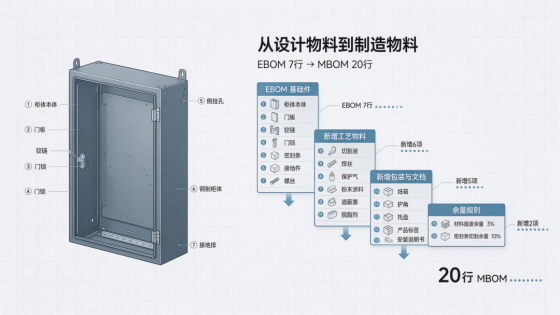

一个直观的例子 :壁挂式钢制控制柜,EBOM仅7行(本体、门板、铰链、门锁、密封条、接地件、螺丝),转换为MBOM后变为20行。新增行主要来自切割液、焊丝、保护气、粉末涂料、遮蔽塞、脱脂剂、纸箱、护角、托盘、产品标签、安装说明书等,并包含3%材料报废余量、10%密封条切割余量。
完成上述步骤后,树状的EBOM才真正转化为制造所需的MBOM结构。扁平化的本质并非粗暴删除层级,而是将"设计语言"翻译为"制造语言"。这一转换过程在PLM系统中可高效完成。
以三品PLM系统工艺管理模块为例 :

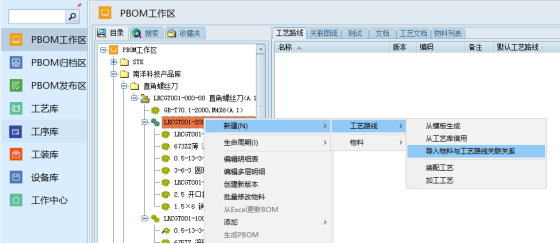

工艺路线编制:在PBOM结构树上定义工艺路线,管理工序和工步

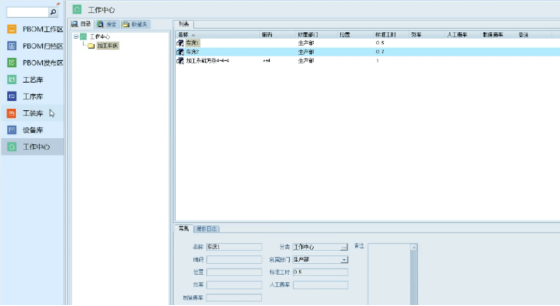

工装设备管理:独立的工装库(刀具/夹具/检具分类)和设备库,支持Excel批量导入,与工艺路线深度关联
工艺模板库:典型工艺路线可保存为模板,新工艺设计时直接调用
许多企业的EBOM转MBOM过程,常在一个看似细微却影响重大的环节受阻——包材。
设计BOM通常不含包材。 研发聚焦于产品本身 ,包装方式与发运要求不在其设计范围内。然而生产交付时,包材属于刚性需求, 采购与产线排程(APS)必须完全依据MBOM,否则会漏买包材导致无法出货 。
为图方便,不少企业直接在EBOM中添加包材。此举虽看似解决问题,实则埋下隐患:包材缺乏明确的归口部门,与产品的关联模糊;一旦设计发生变更,包材清单常被遗漏;同一包材物料在BOM中重复出现;包材与产品的对应关系混乱不清。
在MBOM管理中,针对包材管控的标准做法通常有两种:一是在MBOM顶层总装出厂前新增‘包装子树’,二是在特定工序节点下挂载辅料。在三品PLM系统中 ,这一需求可精准落地为工序的主辅料管理:每个工序关联所需的主料、辅料,并填写工序用量与损耗率。由此,包材获得了明确的归属位置,随产品结构同步管理,彻底避免了数据游离无主的情况。
比转换更困难的挑战:变更协同
若说转换是技术挑战,变更管理则是长期难题;而且MBOM比EBOM有更多的变更触发源:设计变更、工艺变更、供应商变更或设备变更,任一变动都会引发MBOM调整。
一旦EBOM与MBOM成为两套独立体系,变更协同便极为棘手。研发修改设计导致EBOM变更后,MBOM是否需同步调整?由谁通知工艺部门?若工艺修改未完成时研发又发布了新版本,现场实际使用的是哪一版数据?更严重的是,当EBOM发生设计变更时,如果MBOM没有同步更新,就会导致制造部门按照旧版设计生产、售后部门按照旧版BOM采购备件。

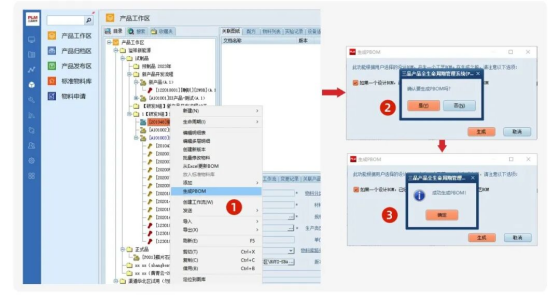

企业所缺失的从来不是某一张BOM,而是确保EBOM与MBOM一致的数据链路:设计发生变更时,制造端能即时感知、评估影响并同步更新。这正是PLM系统中BOM协同机制的价值所在。在单向同步模式下,工艺部门基于EBOM"派生"出PBOM,后续设计EBOM的变更会自动推送至PBOM,工艺人员评估变更影响后决定是否接受。

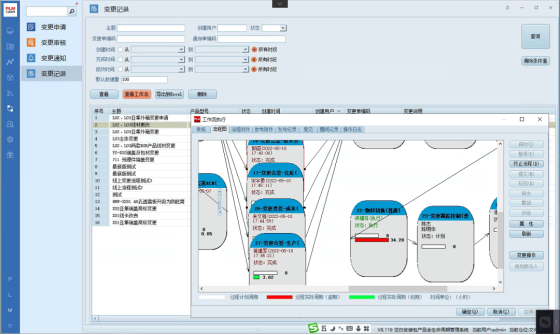

三品PLM的变更管理提供完整闭环流程 ,遵循"变更申请→草拟变更→变更审核→变更通知"的管控链路:
完整变更链路:变更申请 → 草拟变更 → 变更审核 → 变更通知
变更评估:变更人可"评估变更"影响范围,再决定是否"草拟变更"
可撤销机制:变更未生效前可撤销所有变更操作,降低误操作风险
对象保护:归档或发布状态的产品、零部件受系统保护,修改必须先发起变更流程
设计变更后的影响范围与同步进度全程可追溯,避免设计与生产脱节。
制造企业BOM管理健康度自查清单
企业可通过以下四个问题评估BOM管理的成熟度:
1、MBOM是"导出"还是"转换"而来?
导出仅改变格式,转换才是按制造逻辑重组数据,涉及结构重组、物料增补、虚拟件处理、工艺路线编制等重构规则。
2、包材是否有明确的归口与关联?
通用做法是在MBOM顶层新增"包装子树"或在工序节点下挂载,若包材在系统中处于无归属状态,必然会出现管理漏洞。
3、研发设计变更后,MBOM需要多久完成同步?
响应时间是以小时、天还是周为单位?行业领先企业借助数字化变更流程,已将变更执行周期从平均7天缩短至1天。
4、当前管理的是一份BOM的多个视图,还是两套独立BOM?
前者具备追溯性,后者只能依赖人工手动对齐,往往导致生产线停线、物料采购错误和成本失控。
若以上四个问题中存在两个无法明确回答,则说明EBOM与MBOM之间的协同机制仍有待完善。
BOM从来不是一张静态表格,而是一条贯穿产品生命周期的数据链。从EBOM到MBOM,每一次演进都不是简单的"加几行物料",而是结构性的转换过程。
研发、工艺、生产各自使用对应的BOM视图,这一模式本身并无问题;真正的症结在于视图之间缺乏有效关联。只有打通EBOM到MBOM的转换路径,并建立起"变更申请→草拟→审核→通知"的闭环协同,新产品投产才能真正顺畅运行。
这种转换与协同能力,取决于企业对产品数据的组织方式。当EBOM与MBOM纳入同一套产品数据管理体系、基于同一核心数据模型自动映射同步时,设计、工艺、生产才能实现真正的高效协同。
FAQ
研发BOM(EBOM)反映的是"产品怎么设计",按CAD装配树结构组织,只包含设计零部件与原材料,通常不含工艺辅料、包装材料、制造消耗品和工装;而生产BOM(MBOM)必须包含生产该产品所需的一切物料和服务,并按装配工位、工序顺序组织。两者是同一份产品数据在设计阶段与制造阶段的不同形态,必须经过受控的结构化转换,才能用于生产执行。
Q2:EBOM转MBOM具体要做哪些工作?
转换不是简单更换模板或复制粘贴,而是受管控的数据重构,核心包括五项工作:一是结构重组,按实际制造顺序重新组织层级,处理虚拟件;二是物料增补,加入辅料、包装材料、工装夹具与消耗品;三是数量修正,按工艺水平添加合理损耗率;四是工艺关联,为物料匹配工序、工位与投料顺序,补充自制/外购属性与工时定额;五是替代料维护,定义经认证的替代料与优先级。以文中壁挂式控制柜为例,EBOM仅7行,转换为MBOM后变为20行。
设计BOM通常不含包材,因为研发聚焦产品本身,包装方式与发运要求不在设计范围内;但生产交付时包材是刚性需求,采购与产线排程必须依据MBOM,否则会漏买包材导致无法出货。直接在EBOM中添加包材又会引发归口不明、设计变更时清单遗漏、物料重复、对应关系混乱等问题。三品PLM通过工序的主辅料管理精准落地:每个工序关联所需主料、辅料,并填写工序用量与损耗率,包材获得明确的归属位置,随产品结构同步管理。
三品PLM的变更管理提供"变更申请→草拟变更→变更审核→变更通知"的完整闭环:变更人可先评估影响范围再决定是否草拟;变更未生效前可撤销,降低误操作风险;归档或发布状态的产品、零部件受系统保护,修改必须先发起变更流程;变更流程自动回收旧版本,借用件随原件同步变更。同时,工艺部门基于EBOM单向同步派生PBOM,设计EBOM的变更会自动推送至PBOM,工艺人员评估后决定是否接受,避免设计与生产脱节。
