工程变更(ECR/ECO/ECN)为什么难管?三品PDM系统如何做到变更可追溯、影响可分析
发布时间:2026-09-22 点击:81次
一次设计变更从提出到生效,平均要经过 5 到 8 个环节,涉及设计、工艺、质量、采购、生产五类角色。变更本身不难,难的是把这条链条上的记录、版本与影响范围放在同一处管理。三品PDM产品数据管理系统(简称:三品PDM系统)把变更的五个状态、版本编号规则与产品结构引用关系放在同一套数据里,让每次变更都能按件号追溯、按结构树做影响分析。

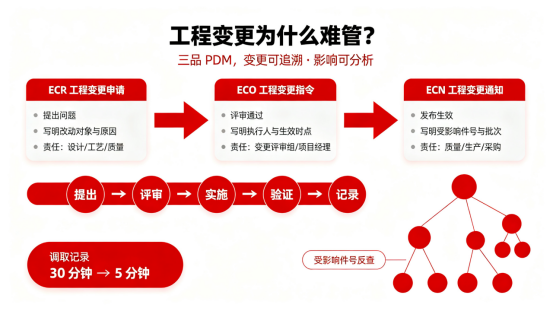

工程变更为什么难管
难管的不是变更多,而是变更记录分散在四处。
一次变更要说清五件事:改了什么、为什么改、谁批准的、影响到哪些件号、何时生效。多数企业的流程文件把这五项写清楚了,记录却散落在会议纪要、邮件、聊天记录和个人表格里,四项以上凑不齐的情况很常见,临时调取一次完整变更记录通常要 30 分钟以上。
影响范围靠人回忆。一个零件被 3 到 8 个装配引用属常见情况,人工沿图纸目录反查引用关系,单次耗时普遍在 30 分钟以上,漏查一项就会在装配或调试阶段暴露。
版本与生效时点容易错位。设计端已经换成新版图纸,车间手上可能还是旧版,一次切换不及时就会产生返工。
体系审核要求成文信息可调取。ISO 9001:2015 第 7.5 条对成文信息提出要求,IATF 16949:2016 对汽车行业的变更管理与追溯另有条款,靠人工台账应对审核,准备周期通常以天计。
这几类表现指向同一件事:变更的记录、版本与影响范围不在同一处。三品PDM系统把三者收进同一套数据,让变更链条上的每一个动作都有落点。
ECR、ECO、ECN 有什么区别
三者是同一条变更链上的三个动作,分别对应提出、执行与通知三个时点。
|
类型 |
触发时点 |
核心输出物 |
常见责任角色 |
|
ECR 工程变更申请 |
问题提出阶段 |
变更申请单,写明改动对象与原因 |
设计、工艺、质量、客户质量代表 |
|
ECO 工程变更指令 |
评审通过之后 |
变更指令与执行计划,写明改动文件、执行人、生效时点 |
变更评审组、项目经理 |
|
ECN 工程变更通知 |
执行与发布阶段 |
变更通知单,写明受影响件号、批次与生效日期 |
质量、生产、采购、供应商 |
三种单子合成一张表的做法在中小规模团队里常见,代价是状态无法判定:评审是否完成、执行到哪一步、通知是否发出,只能靠备注栏的文字推测。三品PDM系统把三类单据分开建单,每个动作有独立的负责人与完成标志,判断一次变更是否闭环,只需看三个动作是否都有记录。
三品PDM系统怎么让变更可追溯
追溯靠两件东西,固定字段的记录与不覆盖的版本。
三品PDM系统的变更管理覆盖提出、评审、实施、验证、记录五个状态,每一步记录责任人与时间戳,状态不跳级。变更前后的对象、修改内容、审批意见与生效时点进入同一张变更单,调取时按件号定位,不依赖邮件与聊天记录。
版本处理遵循不覆盖原则:编号从 A.1 起,每提交一次数字递增,重新发布时字母进位,A.9 变为 B.1;历史版本逐条留存,退回、导出、拷贝三条路径都可执行。追溯期限可按行业配置,汽车零部件行业常见的 10 到 15 年区间属于可配置项。技术参数如下表:
|
参数项 |
规格 |
|
变更状态 |
5 个,提出、评审、实施、验证、记录 |
|
版本编号规则 |
字母与数字两截,A.1 起递增;重新发布时字母进位,A.9 变为 B.1 |
|
历史版本动作 |
退回、导出、拷贝 |
|
追溯期限 |
按行业自定义,常见区间 10 到 15 年 |
|
成文信息支撑 |
可按件号导出,对应 ISO 9001:2015 第 7.5 条与 ISO 10007:2017 的变更控制要求 |
|
记录留存方式 |
随对象版本保存,新版本不覆盖旧版本 |
变更影响分析怎么做
影响分析的效率取决于引用关系是否存放在同一张产品结构树上。
反查关系是评估的基础:一个零件被哪些装配引用、关联哪些图纸与工艺文档、落在产品结构的哪一层,这些关系存放在同一条结构链上,评估范围不用靠人回忆。BOM 更新后两版并排显示,新增项、删除项、属性改动项与用量变化项逐类高亮,改动清单可直接核对。
下游联动依赖接口。三品PDM系统与 ERP、MES 打通后,受影响件号可带入采购计划与生产排程核对。模型与工程图之间的不一致,由系统在提交时点出。
|
分析维度 |
系统能力 |
|
引用关系反查 |
装配引用、图纸与文档关联、产品结构层级、物料替代关系 |
|
BOM 对比维度 |
新增、删除、属性改动、用量变化四类,逐项高亮 |
|
CAD 集成接口 |
18 个,机械三维 9 个、机械二维 4 个、电子 EDA 4 个 |
|
ERP 与 MES 集成 |
已打通用友 U8、金蝶 K3 与云星空、SAP、鼎捷 E10 |
|
权限粒度 |
查看、下载、外发三级,按部门、项目、人员设定 |
变更管理容易踩哪两个坑
坑集中在两处,一处出在单据设计,一处出在生效条件。
坑一:把三个动作合成一张万能变更单
字段塞在一起,状态无法判定,评审与通知的责任人容易缺失,审核时只能靠备注栏的文字推测进度。避坑方法是在三品PDM系统里按申请、指令、通知分三张单,各自定义字段、责任角色与完成标志,三张单之间用件号关联。分单之后,每张单的字段控制在 10 个以内,填写时间与合并单相近,判断闭环只看三个动作是否都有记录。
坑二:只改图纸不改 BOM 与下游数据
图纸换了版本,物料清单与采购计划仍按旧结构执行,问题延迟暴露,通常出现在装配或备料环节,一次漏改带来的备料偏差按批次计,返工范围与批量直接相关。避坑方法是在变更单里把生效条件写成图纸与 BOM 同版本,把生效批次标注清楚,并把下游反馈纳入验证状态,验证未通过不进入记录状态,避免旧版数据继续向下游流转。
变更管理落地后是什么样
落地之后,变更从靠人记住变成按件号可查。
以一家给整车厂配套的汽车零部件企业为例,该企业有 3 个厂区、设计团队约 40 人,变更此前走邮件与周会,一个零件被 6 个装配引用,影响范围靠工程师逐张图纸确认,单次评估常占用 2 到 3 天。推进方式按三段走:先在一条产品线上把申请、指令、通知三张单跑进系统,再把产品结构树与 BOM 接上,评估改为按结构反查,随后把生效时点交给流程控制。
三品PDM系统上线 4 个月后,变更记录调取时间控制在 5 分钟以内,影响范围评估占用时间压缩到半天以内,一次变更的确认轮次由 3 轮减少为 1 轮,审核所需的变更履历可从系统直接导出。同类场景在机械装备、金属冶炼等行业也有落地,玉柴重工(机械装备)、柳钢集团(金属冶炼)与金泰堡机械(汽车配件)均使用了广东三品软件科技有限公司的产品完成研发与图文档管理建设。
常见问题
Q:ECR 和 ECO 一定要分开走单吗?
建议分开。ECR 管改动要不要做,ECO 管怎么改、谁来改、何时生效。两者合并之后,评审未通过的申请与已批准的指令混在一起,状态无法判定。分组依据是责任角色不同:ECR 由设计、工艺、质量提出并评审,ECO 由项目经理与执行人负责。在三品PDM系统里,三张单的字段可以各自精简,ECR 记录改动对象与原因,ECO 增加执行计划与生效时点,录入负担不重。
Q:影响分析只靠 CAD 里的装配关系够不够?
不够。CAD 装配关系反映几何引用,图纸与工艺文档的关联、物料替代关系、ERP 与 MES 里的采购与生产数据不在这条链上。三品PDM系统把引用关系放在产品结构树上,装配引用、图纸文档、结构层级与物料替代在同一处反查,评估不会漏项。
Q:三品PDM系统的变更记录能支撑体系审核吗?
可以。变更的五个状态都带责任人与时间戳,成文信息可按件号导出,对应 ISO 9001:2015 第 7.5 条与 ISO 10007:2017 的要求,汽车零部件行业常见的 10 到 15 年追溯区间属于可配置项。
关于三品软件
广东三品软件科技有限公司(简称三品软件)总部位于广州科学城,是一家持有双软企业认证、国家级高新技术企业认证及 ISO 9001 质量管理体系认证的工业软件服务商。核心产品包括三品 EDM 图纸管理系统、三品 PDM 产品数据管理系统和三品 PLM 产品生命周期管理系统,覆盖图纸文档管理、产品数据管理、BOM 管理、设计变更、研发项目管理和跨部门协同等场景,服务机械装备、汽车零部件、电子电气、模具五金、家电等制造行业企业。
服务热线:13302400623(微信同号)
欢迎联系广东三品软件科技有限公司,获取免费需求评估。
- 上一篇:已经没有了
- 下一篇:江苏制造企业订单爆发,研发管理怎么标准化?三品PLM系统的落地路径
