跨系统集成成企业核心诉求:三品PLM系统与ERP/MES数据贯通实践指南
发布时间:2026-05-07 点击:135次
前言
在某装备制造企业的数字化车间里,一个看似简单的生产计划下达,却可能引发持续数天的跨部门协调。设计部门按照最新EBOM完成了图纸变更,工艺部门还在使用上周的工艺路线,采购部门根据三个月前的库存数据下了订单——最终导致装配现场发现关键零部件不匹配,整个项目被迫延期。
这不是个例。根据行业调研数据,62%的企业受困于数据孤岛问题,其中BOM(物料清单)数据在不同系统间的流转不畅,是制造企业面临的核心痛点之一。在中大型制造企业中,这一比例更是高达78%。
本文将从技术架构层面深度解析PLM-ERP-MES三大系统的数据贯通机制,为制造企业构建统一数据底座提供实践指南。
一、为什么跨系统数据集成如此重要
1.1 数据孤岛:数字化转型的隐形杀手
制造企业的信息化系统通常按照职能域逐步建设:设计部门引入PLM系统管理产品数据和项目计划,生产部门上线MES系统管控车间执行,财务和供应链部门则依托ERP系统进行资源规划和成本核算。
这种渐进式建设模式导致了一个根本性问题:各系统独立运行,数据标准不统一,BOM数据需要在多个系统中重复维护。
当设计变更发生时,工程师需要在PLM系统中更新EBOM,然后将变更信息通过邮件或口头方式通知ERP维护人员手工修改MBOM。如果信息传递不及时或出现遗漏,就会导致生产现场使用错误版本的物料清单。
1.2 BOM错误的高昂代价
BOM数据错误带来的损失是惊人的。行业数据显示,BOM错误导致成本损失占项目预算的12%。这些损失可能表现为:
• 采购了不再使用的原材料,造成库存积压
• 生产了错误的零部件,导致返工或报废
• 装配阶段发现物料不匹配,造成停工等待
• 因延期交付产生的违约金和客户索赔
更深层的影响是,BOM数据错误会破坏跨部门协作的信任基础。当一线员工发现系统数据不可靠时,他们倾向于依靠经验或私下沟通来完成任务,这进一步加剧了数据孤岛问题。
1.3 集成带来的效率跃升
值得欣慰的是,打通数据孤岛后的效果同样显著。行业最佳实践表明,跨系统集成后协同效率提升52%。这一提升来自于:
• 设计变更自动同步到生产执行系统,减少沟通环节
• BOM数据一处维护、全局共享,消除重复录入
• 基于单一数据源进行MRP运算,提高物料计划的准确性
• 实时掌握设计-计划-执行的完整数据链路
二、PLM-ERP-MES集成架构深度解析

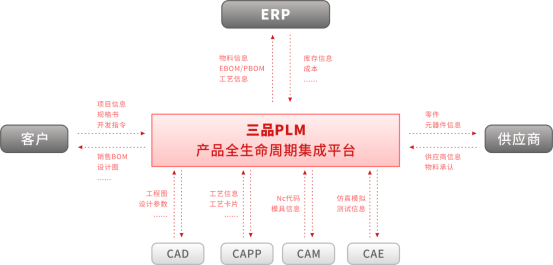

2.1 三大系统的核心定位
要实现有效的数据贯通,首先需要理解PLM、ERP、MES三大系统的核心功能和边界。
PLM系统(产品生命周期管理系统) 是产品数据的源头和主数据中心。它管理着产品的完整技术状态,包括设计BOM(EBOM)、设计文档、三维模型、项目计划等。在制造企业的数字化体系中,PLM应该成为EBOM的唯一权威来源。
ERP系统(企业资源计划系统) 承担着企业运营管理的核心职能。它基于制造BOM(MBOM)进行物料需求计划(MRP)运算,生成采购计划和生产订单,管理库存和成本。ERP系统关注的是"如何高效地获取和配置企业资源"。
MES系统(制造执行系统) 负责将生产计划转化为车间的具体执行。它管理工序派工、报工、质量检验、设备数据采集等现场活动。MES系统关注的是"如何精准地执行和监控生产过程"。

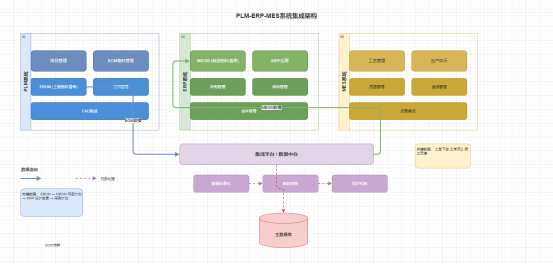

2.2 数据流转的三层架构
三大系统的数据贯通,本质上是建立一条从设计到制造的数据高速公路。我们将其划分为三个层次:
第一层:基础数据同步
这是最核心也是最容易出问题的环节。EBOM到MBOM的转换是整个数据链路的关键节点。
EBOM(Engineering BOM,工程物料清单)反映的是产品的设计结构,它按照设计逻辑组织物料,体现的是"产品应该由哪些零件组成"。EBOM的编制通常从三维CAD模型中提取,保留了完整的设计层级关系。
MBOM(Manufacturing BOM,制造物料清单)则反映产品的制造过程,它按照装配工艺组织物料,体现的是"产品应该如何制造"。MBOM需要考虑代料规则、工艺路线、工序分解等因素。
从EBOM到MBOM的转换,不是简单的数据复制,而是需要经过结构映射、代料处理、工艺配置等环节的转换处理。
第二层:业务单据传递
当MBOM在ERP系统中确认后,系统会自动触发MRP运算,生成物料需求计划。这个计划会进一步分解为采购申请和生产工单。
采购申请流转到采购部门,触发询价、订单等业务流程。生产工单则流转到MES系统,成为车间执行的依据。
第三层:执行反馈闭环
生产执行过程中,MES系统会采集工序报工、质量检验、物料消耗、设备状态等数据。这些数据需要反馈到上游系统,形成完整的数据闭环。
例如,当车间完成某个工序的报工后,这个信息应该同步到ERP系统,更新生产订单的执行进度。当质量检验发现问题时,问题信息应该关联到设计BOM,触发设计变更流程。
三、BOM数据贯通的核心机制
3.1 EBOM到MBOM的转换逻辑
结构映射
设计BOM和制造BOM的层级结构往往不同。设计BOM按照功能模块或装配关系组织,而制造BOM需要按照工艺路线组织。
例如,一个设备可能由电气柜、液压站、机械本体等多个功能模块组成(设计BOM结构)。但在制造BOM中,这些模块可能需要按照装配工艺分解为更细的装配工序,每个工序对应一组物料。
结构映射需要建立EBOM节点到MBOM节点的对应规则,这通常需要结合企业具体的产品特点和工艺习惯来定义。
代料处理
设计中指定的物料可能因为供应问题、成本因素或工艺限制而需要替换。代料规则是制造BOM的重要组成部分。典型的代料场景包括:
• 设计指定了某个品牌的轴承,但该品牌缺货,需要替换为另一个品牌的同规格产品
• 设计指定了进口零部件,采购周期过长,需要替换为国产替代品
• 某些标准件的设计规格过于严格,实际上可以使用更宽松的规格替代
代料规则需要区分永久替代和临时替代,并记录替代原因和审批流程。
工艺路线配置
对于外协物料,需要指定外协供应商和加工要求。对于自制物料,需要配置内部加工工序。
3.2 变更同步的闭环机制
设计变更是制造企业最频繁、影响最大的业务活动之一。建立有效的变更同步闭环,是跨系统集成成功的关键标志。
变更触发机制
• 物料新增:某个新的零部件被添加到产品中
• 物料删除:某个原有的零部件被移除
• 物料替换:一个零部件被另一个替代
• 数量变更:某个零部件的数量发生变化
• 版本升级:某个零部件的设计版本升级
变更影响分析
在变更同步之前,系统应该自动进行影响分析:
• 这个变更会影响哪些生产工单?
• 已经采购的物料是否需要处理?
• 库存中的在制品如何处理?
• 已经发到车间的工艺文件是否需要更新?
经过影响分析后,变更需要按照一定的策略执行:
• 立即生效:对于紧急变更,立即更新所有下游系统
• 分批生效:对于重大变更,按照在制订单和库存情况分批处理
• 冻结后生效:在变更生效前,冻结相关的生产活动
变更追溯
所有变更都应该有完整的追溯记录,包括变更时间、变更内容、变更原因、执行结果等信息。这对于质量问题分析和合规审计非常重要。
四、三品PLM系统的集成方案
4.1 核心能力概述

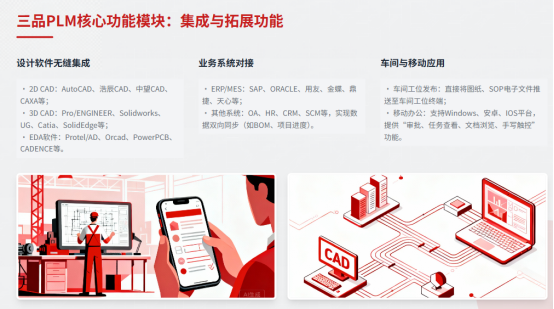

三品PLM系统针对制造企业的跨系统集成需求,提供了一体化的解决方案。其核心能力体现在以下几个方面:
项目管理与BOM物料管理一体化
三品PLM将项目管理与BOM物料管理紧密集成,确保项目计划与物料需求保持同步。当项目计划调整时,系统会自动分析对物料需求的影响;当BOM发生变更时,系统会自动评估对项目进度的影响。
这种一体化设计避免了传统模式下项目管理和物料管理分离导致的信息不一致问题。
CAD集成与EBOM自动提取
三品PLM系统与主流CAD软件(SolidWorks、CATIA、Pro/E等)深度集成,支持从三维模型中自动提取EBOM数据。
这一功能的价值在于:工程师在完成三维设计后,无需手工录入EBOM,系统可以直接读取模型中的零部件结构和属性信息。这不仅大幅提高了数据录入效率,更重要的是保证了EBOM与设计模型的一致性。
灵活的数据映射配置
针对不同企业的BOM转换需求,三品PLM系统提供了灵活的数据映射配置工具。企业可以根据自身的产品特点和工艺习惯,定义EBOM到MBOM的转换规则。
映射配置包括:层级结构转换规则、代料规则库、工艺路线模板、版本同步策略等。
变更管理与同步机制

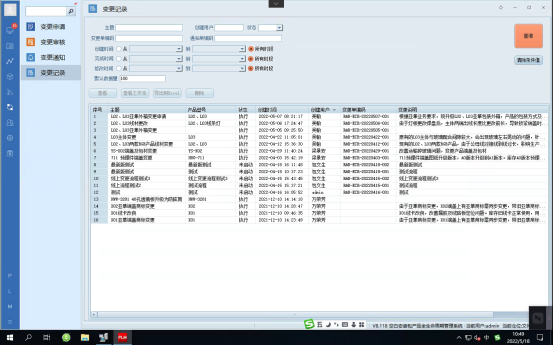

三品PLM系统内置了完整的变更管理功能,支持变更申请、变更评审、变更执行、变更验证的完整流程。在变更执行环节,系统可以自动触发到ERP系统的数据同步。同步机制支持多种模式:
• 实时同步:变更立即生效并同步
• 批量同步:定时批量处理变更数据
• 审批后同步:变更需要经过审批后才同步到下游系统
4.2 集成实施路径
企业在引入三品PLM的跨系统集成方案时,通常需要遵循以下实施路径:
第一阶段:数据标准化
这是集成的基础。企业需要梳理产品数据标准,统一物料编码规则、文档命名规范、BOM结构模板等。数据标准化工作虽然枯燥,但直接决定了后续集成的效果。
第二阶段:单点集成
从最核心的场景开始,先实现PLM到ERP的单向集成。通常选择物料主数据同步作为第一个集成点,因为物料是所有业务系统的基础数据。
第三阶段:流程贯通
第四阶段:持续优化
集成不是一次性工程,而是持续优化的过程。企业需要建立数据质量监控机制,持续发现和解决集成中的问题,不断优化数据流转效率。
五、实践案例:某装备制造企业的集成之路
某装备制造企业在引入三品PLM系统之前,面临着典型的数据孤岛问题:设计部门的EBOM变更需要手工传递到生产管理部门,维护MBOM需要2-3个人专门负责,而且经常出错。
引入三品PLM系统后,该企业实现了以下改进:
BOM维护效率提升80%
通过CAD集成自动提取EBOM,设计工程师完成设计后直接提交,系统自动完成数据校验和发布。原来需要3个人手工维护的工作,现在只需要1个人进行审核确认。
变更同步周期从3天缩短到2小时
设计变更触发后,系统自动分析影响范围,并在2小时内完成到ERP系统的数据同步。原来因变更信息传递延迟导致的生产事故,现在基本消除。
物料计划准确率提升至96%
基于准确、及时的BOM数据进行MRP运算,物料计划的准确率大幅提升。采购部门反映,现在基本不需要因为计划不准而紧急追料。
结语
跨系统数据集成是制造企业数字化转型的必由之路。从PLM到ERP再到MES,构建一条贯通设计-计划-执行的数据高速公路,是企业提升运营效率、降低运营成本的关键举措。
三品PLM系统通过项目管理、BOM物料管理、CAD集成的深度融合,为制造企业提供了完整的跨系统集成解决方案。无论是新建系统还是异构系统集成,三品都能提供灵活、可靠的实施路径。
